Diagnosi dell'umidità

Chi decide davvero se un risanamento ha funzionato? Controlli, tempi e risultati

Un intervento non può essere considerato riuscito soltanto perché la parete appare asciutta o l’intonaco è stato ricostruito. La verifica deve essere prevista già nel piano di risanamento, attraverso controlli intermedi, tempi tecnici, condizioni significative e un collaudo coerente con la patologia diagnosticata.

Un risanamento non ha funzionato soltanto perché il cantiere è terminato, la parete è stata ritinteggiata o per qualche settimana non compaiono nuove macchie. Quello è il momento in cui l’opera è stata completata, non necessariamente quello in cui il risultato è stato verificato.

La differenza è sostanziale. Se il piano di risanamento nasce da una diagnosi, anche la verifica finale deve essere progettata rispetto alla causa individuata. Un’infiltrazione meteorica, una perdita impiantistica, una condensa o una muratura ancora carica d’acqua dopo la rimozione della causa non possono essere controllate nello stesso modo e soprattutto non negli stessi tempi.

Per questo considero il collaudo una parte del progetto, non un controllo aggiunto quando tutto è già stato ricostruito.

La verifica deve essere progettata prima dell’intervento

Il momento migliore per stabilire come capire se il lavoro ha funzionato è prima di iniziarlo.

Nel piano di risanamento possono essere previste fasi intermedie nelle quali il lavoro viene temporaneamente fermato e verificato prima di procedere con lo strato o con la lavorazione successiva. In situazioni semplici può essere sufficiente un controllo mirato; negli edifici più complessi può invece essere utile lasciare punti accessibili oppure prevedere sistemi di verifica intermedi capaci di evidenziare se la patologia sia ancora attiva.

Non entro volutamente nel dettaglio di queste procedure. Nel corso degli anni ho sviluppato diversi sistemi di controllo e materiali sentinella utilizzati in funzione della patologia da verificare. Il principio, però, è semplice: se esiste ancora un dubbio, è preferibile costruire nel processo un modo per verificarlo prima di chiudere definitivamente la muratura.

Questo approccio è particolarmente utile negli edifici complessi, dove alcune informazioni possono rimanere incomplete anche dopo una diagnosi molto approfondita. Nei centri storici, per esempio, possono esserci murature condivise, impianti modificati nel tempo, scarichi dei quali non si conosce perfettamente il tracciato o quote e pendenze influenzate dagli edifici confinanti.

In questi casi pretendere di conoscere tutto prima di aprire il cantiere può essere poco realistico. È più corretto progettare anche la possibilità di verificare ciò che emergerà durante il lavoro.

Il controllo finale da solo può arrivare troppo tardi

Controllare soltanto a lavori conclusi presenta un problema evidente: se qualcosa non è stato eseguito correttamente, intervenire può richiedere la demolizione di opere appena realizzate.

Per questo il controllo durante il percorso rimane fondamentale anche quando l’obiettivo dell’articolo è la verifica finale. Materiali, tempi di maturazione, preparazione dei supporti e sequenze previste devono corrispondere al piano sul quale verrà poi giudicato il risultato.

Una variante apparentemente modesta può cambiare questa corrispondenza. Utilizzare un prodotto ritenuto “simile”, modificare una sequenza oppure anticipare una lavorazione senza verificarne i tempi tecnici significa che, al momento del collaudo, non stiamo più controllando esattamente il sistema progettato.

Non significa che ogni variante sia vietata. Significa che deve essere valutata prima dell’esecuzione e documentata.

Quanto tempo serve per capire se il problema è risolto?

Non esiste un tempo unico valido per tutti gli interventi.

Alcuni fenomeni possono essere verificati subito dopo un evento significativo. Se il problema riguardava un ingresso di acqua meteorica, una precipitazione intensa può costituire una condizione particolarmente utile per verificare il comportamento del sistema corretto. Se erano coinvolte linee di scarico, può essere importante osservare il fabbricato quando queste vengono sottoposte alle condizioni che in precedenza generavano il problema.

In altri casi il fattore determinante è l’asciugatura dei materiali. Una muratura può continuare a contenere acqua anche dopo che la causa è stata eliminata. Historic England distingue proprio la rimozione della causa dall’asciugatura successiva e raccomanda il monitoraggio delle condizioni per stabilire quando il materiale abbia raggiunto un equilibrio compatibile con il suo utilizzo

Anche il National Park Service sottolinea che i problemi complessi di umidità possono richiedere periodi prolungati di osservazione e, in alcuni casi, perfino il confronto con variazioni stagionali. Questo non significa aspettare quattro stagioni per qualunque intervento, ma evitare di fissare un termine arbitrario quando il comportamento dell’edificio dipende proprio dalle condizioni climatiche. Servizio Nazionale Parchi

Acqua residua o causa ancora attiva?

Questa è una delle domande più importanti dopo il risanamento.

Una muratura che rimane umida non dimostra automaticamente che il lavoro abbia fallito. Se l’apporto è stato eliminato, può essere presente acqua residua che deve ancora essere dispersa. Al contrario, una superficie che appare asciutta per qualche settimana non dimostra automaticamente che la causa sia stata eliminata.

La distinzione richiede di tornare alla diagnosi originaria e chiedersi che cosa dovrebbe accadere se quella causa fosse realmente stata interrotta.

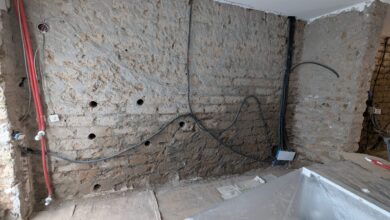

Quando si tratta di infiltrazioni o apporti provenienti dalla muratura, la verifica può richiedere osservazioni anche in profondità e il confronto con lo stato dei materiali. Non considero invece i sali come una prova decisiva di successo o fallimento. Possono essere una spia utile, ma la loro presenza può derivare da contaminazioni pregresse e continuare a manifestarsi anche dopo la cessazione dell’apporto d’acqua.

Historic England richiama proprio la necessità di interpretare le misurazioni dell’umidità e il comportamento dei materiali all’interno del contesto complessivo dell’edificio, evitando di trasformare un singolo dato strumentale in una conclusione autonoma. Historic England

Il comportamento dell’edificio può essere parte della patologia

Non tutti i problemi che compaiono dopo un intervento dimostrano un difetto dell’opera. Un ambiente utilizzato saltuariamente, non riscaldato durante l’inverno oppure caratterizzato da produzione elevata di vapore può sviluppare condizioni favorevoli alla condensazione anche quando non esiste un nuovo ingresso d’acqua attraverso la muratura.

In questi casi il controllo deve distinguere il comportamento dell’edificio da una nuova infiltrazione. Temperatura, umidità relativa, ventilazione e utilizzo degli ambienti possono diventare parte della verifica.

Il principio vale soprattutto per le muffe e per i fenomeni condensativi. Non avrebbe senso giudicare un intervento impermeabile come fallito perché successivamente l’ambiente viene mantenuto per mesi in condizioni che producono condensa sulle superfici.

La verifica deve quindi confrontare ciò che accade con la patologia che il risanamento era stato progettato per correggere.

Gli eventi importanti possono diventare prove naturali

Alcune verifiche acquistano maggiore significato quando l’edificio viene sottoposto alle condizioni che in passato generavano il problema.

Una forte precipitazione, il sovraccarico di una linea di smaltimento oppure un periodo particolarmente freddo possono costituire occasioni di controllo molto più utili di una semplice ispezione eseguita in condizioni favorevoli.

Questo non significa aspettare passivamente l’evento. Quando possibile, il piano deve prevedere controlli programmati e punti di osservazione accessibili.

In alcuni interventi può essere utile lasciare un accesso ispezionabile all’interno di una determinata zona, utilizzando per esempio spazi tecnici già compatibili con la costruzione. L’obiettivo non è riempire l’edificio di aperture, ma evitare di rendere completamente inaccessibile un punto che potrebbe essere importante durante le verifiche successive.

Gli strumenti servono, ma devono rispondere alla domanda corretta

Non esiste uno strumento che possa dichiarare da solo che un risanamento è riuscito.

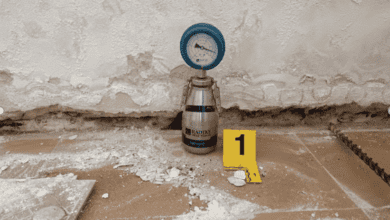

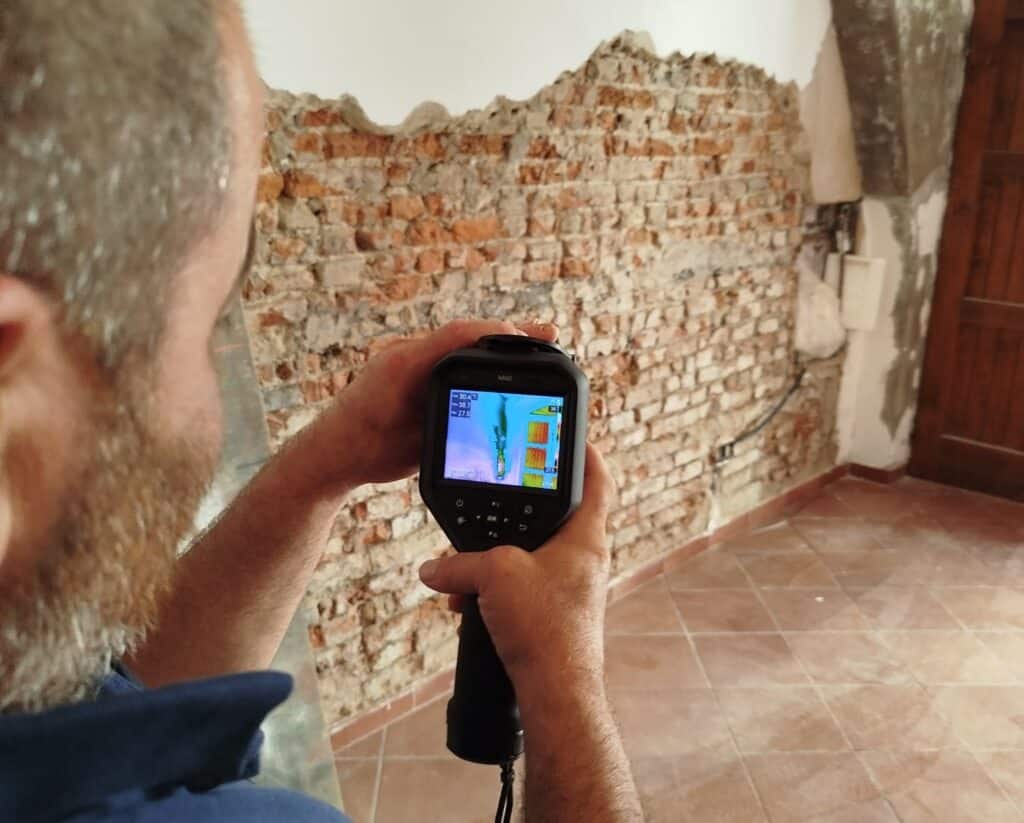

Igrometri, termografia, endoscopia, campionamenti, prove di assorbimento e osservazione diretta rispondono a domande differenti. Una termografia può evidenziare anomalie termiche, un campionamento può fornire informazioni sul contenuto d’acqua di una porzione della muratura, un’endoscopia permette di osservare alcune condizioni interne.

La verifica diventa affidabile quando queste informazioni vengono confrontate con ciò che il piano prevedeva di ottenere.

Historic England dedica un’intera guida proprio all’interpretazione e ai limiti delle tecniche di misura dell’umidità, sottolineando che il monitoraggio deve essere letto all’interno del comportamento complessivo dell’edificio. Historic England

Per questo il controllo non dovrebbe iniziare chiedendo “quanto segna lo strumento?”, ma “quale condizione stiamo cercando di verificare?”.

verifica risanamento umidità

Il risultato va definito prima di poterlo collaudare

Un problema molto frequente è utilizzare la parola “risolto” senza avere definito che cosa significhi.

Se l’obiettivo era eliminare l’ingresso di acqua meteorica, il controllo dovrà verificare quella funzione. Se il problema riguardava un sistema di scarico, dovrà essere verificato il suo comportamento. Se la causa era condensativa, il criterio riguarderà le condizioni termoigrometriche che permettevano la formazione dell’acqua.

Per le murature che devono ancora asciugarsi, invece, il risultato può essere progressivo.

Historic England utilizza un concetto particolarmente utile: l’edificio deve essere “dry for the purpose”, cioè raggiungere un equilibrio di umidità compatibile con il proprio utilizzo e con i materiali, piuttosto che inseguire un valore astratto identico per qualsiasi costruzione. Historic England

Questo criterio è particolarmente importante negli edifici storici e nelle murature massicce, dove pretendere un valore uniforme indipendentemente dalla natura dei materiali può portare a interpretazioni sbagliate.

La diagnosi e il collaudo sono due parti dello stesso lavoro

La diagnosi stabilisce quale fenomeno deve essere corretto. Il piano di risanamento definisce come intervenire. Il controllo verifica se l’obiettivo sia stato raggiunto.

Separare completamente queste tre fasi significa perdere il filo logico del lavoro.

Per questo preferisco impostare già nella progettazione le verifiche necessarie e lasciare al tecnico incaricato della direzione dei lavori indicazioni chiare sui passaggi che devono essere controllati prima di procedere. Quando una direzione lavori non è presente, diventa ancora più importante che il committente comprenda quali verifiche non possano essere saltate.

Il controllo finale rimane importante, ma non dovrebbe essere il primo momento nel quale qualcuno si domanda se ciò che è stato realizzato corrisponda realmente al progetto.

verifica risanamento umidità

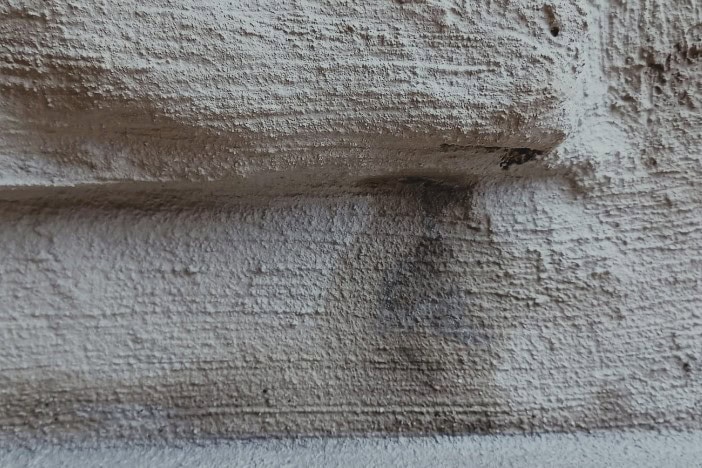

La foto mostra un intervento eseguito mediante l’applicazione di un materiale sacrificiale, utilizzato in una fase intermedia della lavorazione con funzione prevalentemente diagnostica e di controllo. La tipologia di materiale impiegato deve essere scelta in funzione della patologia edilizia presunta e del fenomeno che si intende verificare, distinguendo, ad esempio, tra possibili perdite da impianti, infiltrazioni, umidità proveniente dal terreno o altri meccanismi di apporto idrico. Il principio consiste nel realizzare uno strato temporaneo capace di evidenziare l’eventuale persistenza o ricomparsa del fenomeno prima di procedere con le ricostruzioni e le finiture definitive. Questa fase consente inoltre di rendere manifeste anomalie o ulteriori patologie che, nello stato precedente dell’opera, potevano risultare non visibili o mascherate dai materiali esistenti.

Un risanamento non si giudica dalla parete appena tinteggiata

Il risultato estetico può essere perfetto e la patologia ancora presente. Può accadere anche il contrario: la causa può essere stata eliminata mentre la muratura conserva ancora acqua e manifestazioni residue che necessitano tempo per stabilizzarsi.

Per questo considero pericoloso sia dichiarare troppo presto che un intervento abbia funzionato, sia considerarlo fallito soltanto perché il supporto non si è ancora asciugato completamente.

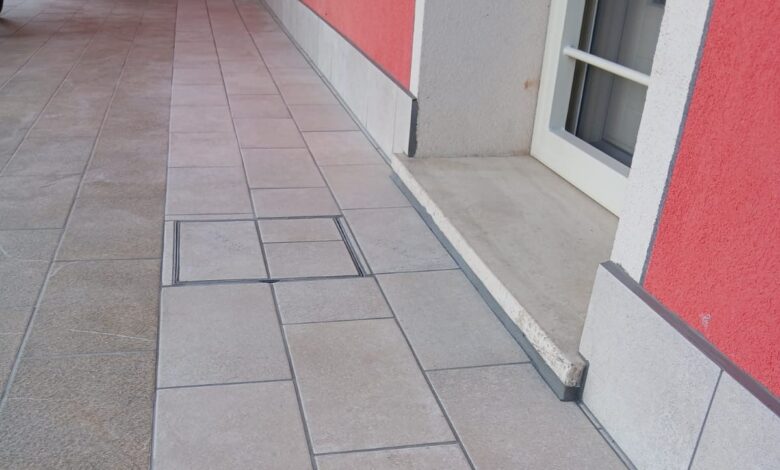

La verifica deve confrontare la causa iniziale, ciò che è stato realmente eseguito, il comportamento della muratura nel tempo e le condizioni nelle quali il problema si manifestava.

Un risanamento può essere definito riuscito soltanto quando il risultato verificato corrisponde all’obiettivo che era stato progettato.

Preventivo consulenza diagnostica dell’umidità

Domande frequenti

Quando si può dire che un risanamento dell’umidità ha funzionato?

Quando le verifiche previste dimostrano che la causa diagnosticata è stata eliminata o controllata secondo l’obiettivo del progetto. Il semplice miglioramento estetico non è sufficiente.

Una muratura ancora umida significa che il risanamento è fallito?

Non necessariamente. Può essere presente acqua residua che deve ancora evaporare. Occorre distinguere l’asciugatura in corso da un nuovo apporto attivo.

Quanto tempo deve passare prima del controllo finale?

Dipende dalla patologia, dai materiali e dalle condizioni dell’edificio. Alcuni interventi possono essere verificati dopo eventi significativi, mentre altri richiedono monitoraggi più lunghi o il confronto con condizioni stagionali.

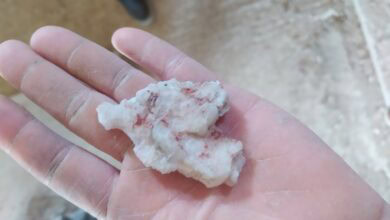

I sali dimostrano che il problema di umidità è ancora presente?

Non da soli. Possono rappresentare una traccia utile, ma possono derivare anche da contaminazioni precedenti e continuare a manifestarsi durante l’asciugatura.

Basta misurare l’umidità con un igrometro?

No. Ogni strumento misura o stima grandezze specifiche e deve essere interpretato nel contesto della diagnosi. La verifica deve riguardare la causa e il comportamento complessivo della muratura.

Perché sono utili i controlli intermedi?

Perché permettono di verificare alcune condizioni prima che vengano coperte dalle lavorazioni successive. Se un problema viene scoperto soltanto a opera conclusa, la correzione può richiedere nuove demolizioni.

Daniele Stevoli

Patologo e consulente edile specializzato nell’analisi delle cause di degrado delle costruzioni correlate ai fenomeni di umidità, infiltrazioni, condensazioni e danni post-evento. Opero con un approccio tecnico-diagnostico strutturato, fondato su indagini strumentali, misurazioni oggettive, analisi chimiche e lettura stratigrafica delle murature, finalizzate all’individuazione certa delle cause e alla distinzione tra sintomi e origine del problema. L’attività si basa su un’esperienza maturata su centinaia di casi reali, con particolare attenzione ai meccanismi fisico-chimici che regolano il comportamento igrometrico dei materiali, inclusi i fenomeni di trasporto dei sali, le interazioni con le finiture e le alterazioni indotte da interventi non corretti. Affianco alla diagnosi una competenza avanzata nella progettazione degli interventi di risanamento, sviluppando soluzioni tecniche coerenti con il quadro patologico rilevato. Fornisco indicazioni operative estremamente dettagliate per l’esecuzione in cantiere, definendo materiali, cicli applicativi e modalità di intervento, con l’obiettivo di garantire efficacia, durabilità e controllo del risultato. Mi occupo inoltre della gestione degli effetti secondari dell’umidità, tra cui cristallizzazione salina, degrado degli intonaci e contaminazioni biologiche, attraverso protocolli di trattamento verificabili e basati su criteri tecnici. Eseguo consulenze tecniche e perizie specialistiche rivolte a privati, imprese e professionisti, con approccio indipendente e orientato alla risoluzione concreta del problema. L’obiettivo è fornire diagnosi affidabili e indicazioni chiare, evitando interventi inefficaci e ottimizzando le risorse economiche del committente.

Articoli Correlati

Lascia un commento

Il tuo indirizzo email non sarà pubblicato. I campi obbligatori sono contrassegnati *

77 + = 78

Pulsante per tornare all'inizio
